Avslutter Smart Senja-prosjektet

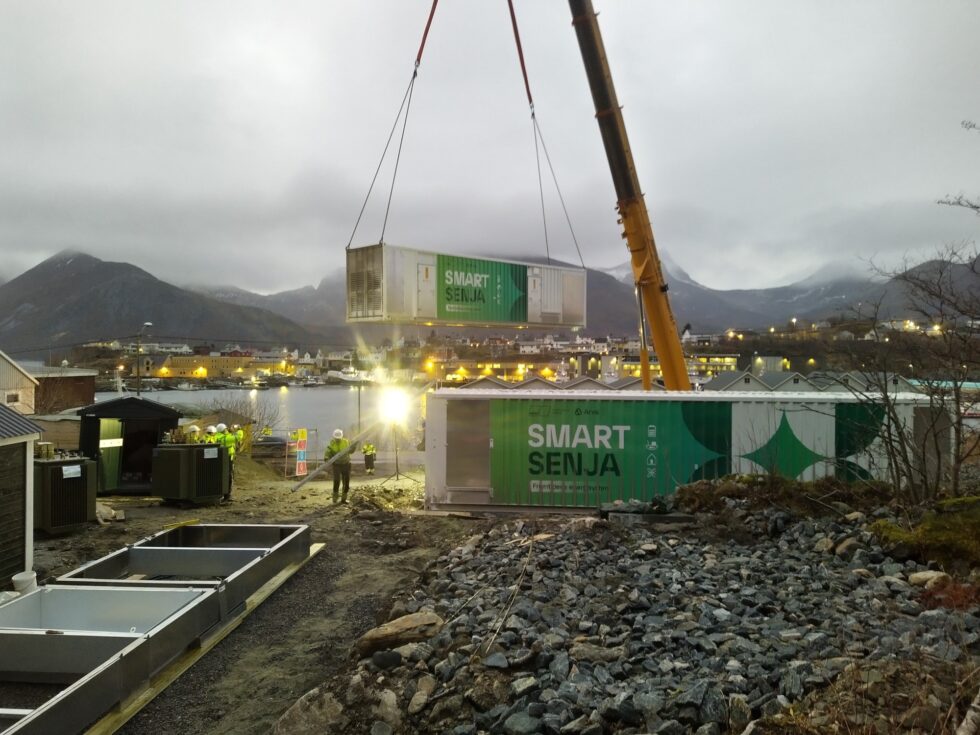

Bildet: Her settes Smart Senja-batteriene på plass i 2021. Foto: UiT

Økt kapasitet i nettet, flere bedrifter på nett, færre strømbrudd og driftsforstyrrelser for innbyggere og industri på Nord-Senja – det er blant resultatene av Smart Senja-prosjektet som nå avsluttes.

Et av de mest synlige resultatene er batterianlegget på Husøy.

– Da anlegget ble satt i drift i 2021 var det Norges største nettintegrerte batteri. Batteriene bidrar til bedre spenningskvalitet og kan levere lokal reservestrøm ved avbrudd. Det betyr færre driftsforstyrrelser og bedre strømforsyning for både innbyggere og næringsliv, sier prosjektleder i Arva, Jørgen Wickstrøm.

Bakgrunnen for prosjektet var begrenset kapasitet og spenningsutfordringer i strømnettet på Nord-Senja, samtidig som kraftbehovet økte. Målet var å finne løsninger som kunne utnytte strømnettet bedre i påvente av framtidige nettforsterkninger.

Gode resultater

Gjennom prosjektet har Arva og samarbeidspartnerne testet batterilagring, fleksibilitetsmarkeder, spenningsprognoser og nye metoder for styring av strømnettet.

  • Kapasiteten er økt med rundt 25 prosent. Flere kunder har fått knytte seg til nettet, inkludert en bedrift med særlige vilkår.
  • Forsyningssikkerheten er styrket gjennom bedre overvåking, feilvarsling og energilagre som kan bidra ved avbrudd.
  • Antall driftsforstyrrelser for industrien er kraftig redusert.

En viktig erfaring er at det ikke finnes én enkelt teknologi som løser alle utfordringene.

– Prosjektet viste blant annet at tilgjengelig fleksibilitet fra husholdninger og næringsliv var lavere enn først antatt, og at det er krevende å forutsi strømforbruk i områder der aktiviteten i fiskerinæringa varierer mye, sier Wickstrøm.

Samspill mellom løsninger

– Den viktigste læringa er at flere løsninger må spille sammen. Batterier, spenningsstyring, lokal kraftproduksjon og bedre overvåking av nettet gir størst effekt når de brukes i kombinasjon, sier prosjektlederen.

– Dette er verdifull kunnskap om hvordan framtidas strømnett kan driftes smartere og mer effektivt. Kunnskapen gjør oss i stand til å håndtere økende energibehov uten at tradisjonell nettutbygging alene alltid er svaret, konstaterer administrerende direktør i Arva, Eirin Kjølstad.

Videreføres i drift

Etter sju år med testing, utvikling og samarbeid er Smart Senja avsluttet. Men flere av løsningene videreføres nå i ordinær drift. Erfaringene fra Smart Senja vil også tas med videre til andre deler av Arvas strømnett.
